Aarau–Buchs–Suhr, Neugestaltung Buchser-/ Suhrer-/Tramstrasse

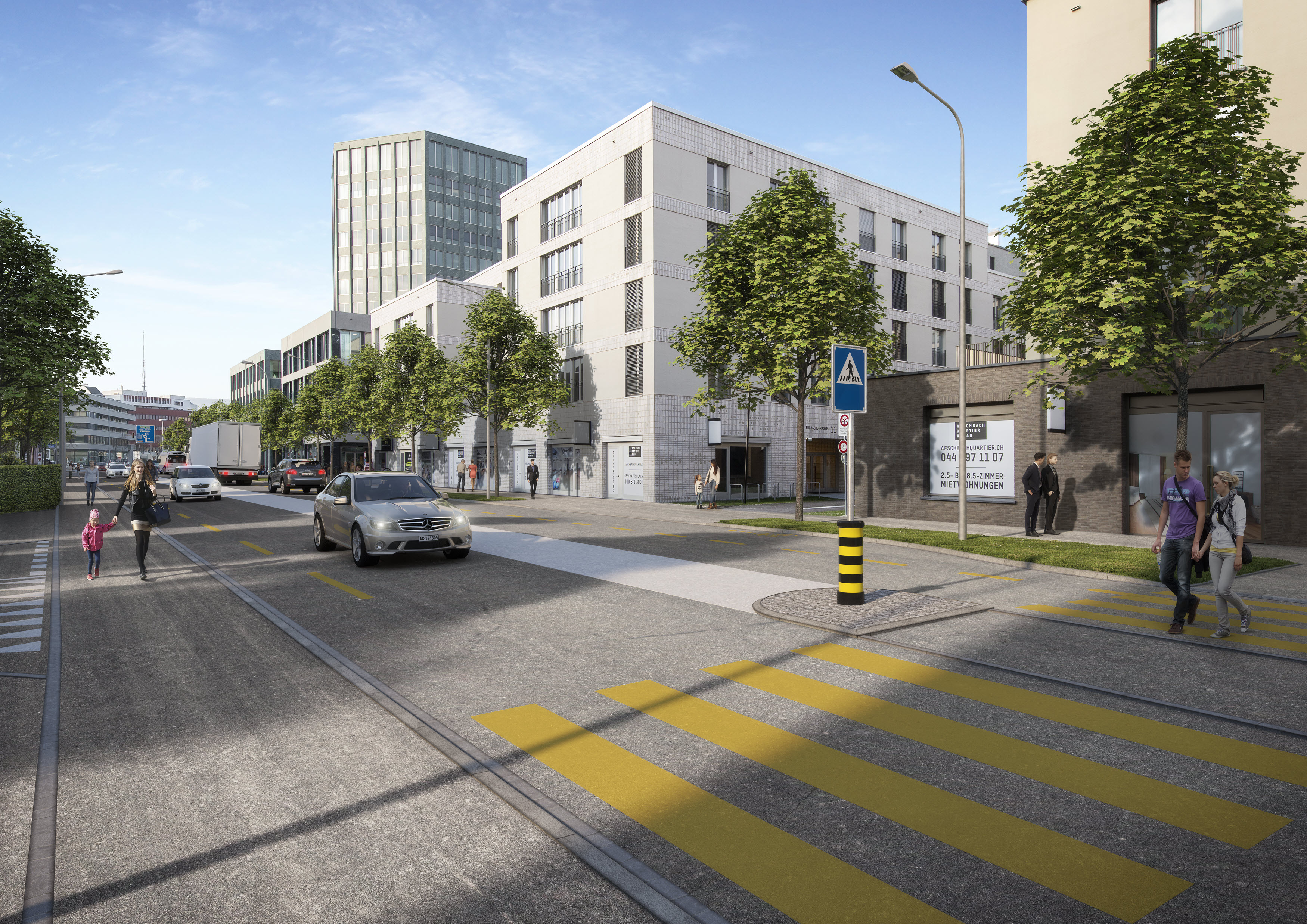

Visualisierung des neuen Kreisels Bavaria

Die Buchser-, die Suhrer- und die Tramstrasse sind in die Jahre gekommen und müssen saniert werden. Die alte Geleisanlage der WSB wird aus der Fahrbahn entfernt. So entsteht Platz für eine neue Busspur, für die Aufwertung der Strassenräume und Platz, um den Fuss- und Veloverkehr zu fördern. Die Bauarbeiten in der Buchserstrasse (Teilprojekt 1) sind abgeschlossen. Am 6. November 2023 startete das Teilprojekt 2 (Kreisel Bavaria).

Detaillierter Projektbeschrieb

Gesamtprojekt

© Kanton Aargau

Teilprojekt 1: Buchserstrasse Aarau (Länge 395 m)

© Kanton Aargau

Teilprojekt 2: Knoten Bavaria, Aarau/Buchs/Suhr (Länge 346 m)

© Kanton Aargau

Teilprojekt 3: Tramstrasse, Südallee–Steinfeld, Suhr/Buchs (Länge 1'193 m)

© Kanton Aargau

Teilprojekt 4: Tramstrasse Steinfeld–Winkelweg, Suhr (Länge 473 m)

© Kanton Aargau

Zahlen und Fakten

Termine

Termine

TerminVorgang
Teilprojekt 1- ()
Juni 2021
Gutheissung Bauprojekt und Entscheid über Einwendungen durch Regierungsrat
September 2021Rechtskraft Gutheissung
3. und 4. Quartal 2021
Landerwerb und Submission
2. August 2022Baubeginn
Ende Oktober 2023Bauende
Teilprojekt 2- ()
Mai 2022Gutheissung Bauprojekt und Entscheid über Einwendungen durch Regierungsrat
Juli 2022Rechtskraft Gutheissung
Herbst 2022 bis Sommer 2023Landerwerb und Submission
6. November 2023Baubeginn
Mai 2025Bauende
Teilprojekt 3- ()
Mai 2022Gutheissung Bauprojekt und Entscheid über Einwendungen durch Regierungsrat
Juli 2022Rechtskraft Gutheissung
2024Landerwerb
Januar/Feburar 2025Submission Baumeisterarbeiten
Mai 2025Baubeginn
Dezember 2026Bauende ohne Deckbelag
Teilprojekt 4- ()
Mai 2022Gutheissung Bauprojekt und Entscheid über Einwendungen durch Regierungsrat
September 2023Rechtskraft Gutheissung
Anfang 2025Landerwerb
Anfang 2027Baubeginn (Dauer: rund ein Jahr)

Kostenteiler

Kostenteiler

AnteilBetrag
Kanton Aargau 21.70 Millionen Franken
Stadt Aarau 4.26 Millionen Franken
Gemeinde Buchs 3.22 Millionen Franken
Gemeinde Suhr 4.91 Millionen Franken
Gesamtkosten 34,09 Millionen Franken
An die Gesamtkosten leistet der Bund voraussichtlich einen Beitrag im Rahmen des Agglomerationsprogramms AareLand, welcher anteilsmässig auch den Gemeinden zugute kommt.rund 4 Millionen Franken

Medien und Dokumentation

Medienmitteilungen

Medienberichterstattung

Impressionen der Baustelle aus Teilprojekt 2

Gleise der WSB werden mit einer Baumaschine entfernt
November 2023 – Gleisentfernung WSB
Gleise der WSB werden mit einer Baumaschine entfernt
November 2023 – Gleisentfernung WSB
Gleise der WSB werden mit einer Baumaschine entfernt
November 2023 – Gleisentfernung WSB
Ein Bauarbeiter entfernt mit einem Schweissgerät die WSB-Schienen
November 2023 – Gleisentfernung WSB
Blick auf die Baustelle des Teilprojekts 2
Januar 2024
Januar 2024
Drohnenaufnahme der Baustelle des Teilprojekts 2
Januar 2024
Drohnenaufnahme von der Baustelle des Teilprojekts 2
Januar 2024
Einbau von Werkleitungsrohren beim Teilprojekt 2
Januar 2024
Januar 2024
Bauarbeiten beim Teilprojekt 2
Februar 2024
Randabschlussarbeiten Trottoir beim Teilprojekt 2
Februar 2024
Bauarbeiten beim Teilprojekt 2
Februar 2024
Drohnenaufnahme der Bauarbeiten beim Teilprojekt 2
Februar 2024
Schachteinbringung beim Teilprojekt 2
Februar 2024
Belagseinbau beim Teilprojekt 2
März 2024
Belagseinbau beim Teilprojekt 2
März 2024
Belagseinbau beim Teilprojekt 2
März 2024
Belagseinbau beim Teilprojekt 2
März 2024
Belagseinbau beim Teilprojekt 2
März 2024
Drohnenaufnahme der Baustelle des Teilprojekts 2
März 2024
Drohnenaufnahme vom Belagseinbau
März 2024
Baustelle im April 2024
April 2024
Baustelle April 2024
April 2024
Baustelle von oben April 2024
April 2024
Baustelle April 2024
April 2024
Leitungsarbeiten April 2024
April 2024
Baustelle Mai 2024
Mai 2024
Baustelle Mai 2024
Mai 2024
Baustelle Mai 2024
Mai 2024
Baustelle Mai 2024
Mai 2024
Baustelle Teilprojekt 2
Juni 2024
Werksarbeiten Teilprojekt 2
Juni 2024
Werksarbeiten Teilprojekt 2
Juni 2024
Baustelle Teilprojekt 2 aus der Vogelperspektive
Juni 2024
Baustelle Teilprojekt 2
Juni 2024
Baustelle Gehweg Buchserstrasse
Juli 2024
Belagseinbau
Juli 2024
Baustelle Kreisel Bavaria aus der Vogelperspektive
Juli 2024
Belagseinbau
Juli 2024
Einbau Belag
Juli 2024
Baustelle im August 2024
August 2024
Baustelle im August 2024
August 2024
Baustelle im August 2024
August 2024
Baustelle im August 2024
August 2024
Baustelle im August 2024
August 2024
Baustelle September 2024
September 2024
Baustelle September 2024
September 2024
Baustelle September 2024
September 2024
Baustelle September 2024
September 2024
Baustelle September 2024
September 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Oktober 2024
Baustelle November 2024
November 2024
Baustelle November 2024
November 2024
Baustelle November 2024
November 2024
Baustelle November 2024
November 2024
Baustelle November 2024
November 2024
Baustelle Dezember 2024
Dezember 2024
Baustelle Dezember 2024
Dezember 2024
Baustelle Dezember 2024
Dezember 2024
Baustelle Dezember 2024
Dezember 2024
Baustelle Dezember 2024
Dezember 2024
Baustelle Januar 2025
Januar 2025
Baustelle Januar 2025
Januar 2025
Baustelle Januar 2025
Januar 2025
Baustelle Januar 2025
Januar 2025
Baustelle Januar 2025
Januar 2025
Baustelle März 2025
März 2025
Baustelle März 2025
März 2025
Baustelle März 2025
März 2025
Baustelle März 2025
März 2025
Baustelle März 2025
März 2025
Baustelle April 2024
April 2024
Baustelle April 2024
April 2024
Baustelle April 2024
April 2024
Baustelle April 2024
April 2024
Baustelle April 2024
April 2024
