Sins – Südwestumfahrung

Die Gemeinde Sins, wo die beiden Nord-Süd-Hauptverkehrsachsen des Bünz- und Reusstals aufeinandertreffen, ist schon seit Jahrzehnten stark vom Durchgangsverkehr betroffen. Die Südwestumfahrung soll das Dorfzentrum Sins und die Zufahrtsachse vom Verkehr entlasten. Die Bauarbeiten dauern von März 2019 bis Herbst 2022.
Bauphasen
Bauphase 1 – März bis April 2019
Bauphase 2 – April bis September 2019
Bauphase 3 – September 2019 bis Juni 2020
Bauphase 4 – Juni 2020 bis Ende 2020
© Kanton Aargau
Umleitung Bus
Umleitung Bus Aettenschwilerstrasse über Brand (© Kanton Aargau)
Bauphase 5 – Ende 2020 bis Juni 2021
Bauphase 6 – Juni 2021 bis Herbst 2022
Detaillierter Projektbeschrieb
Gesamtprojekt
Projektübersicht (© Kanton Aargau)
Bauwerke

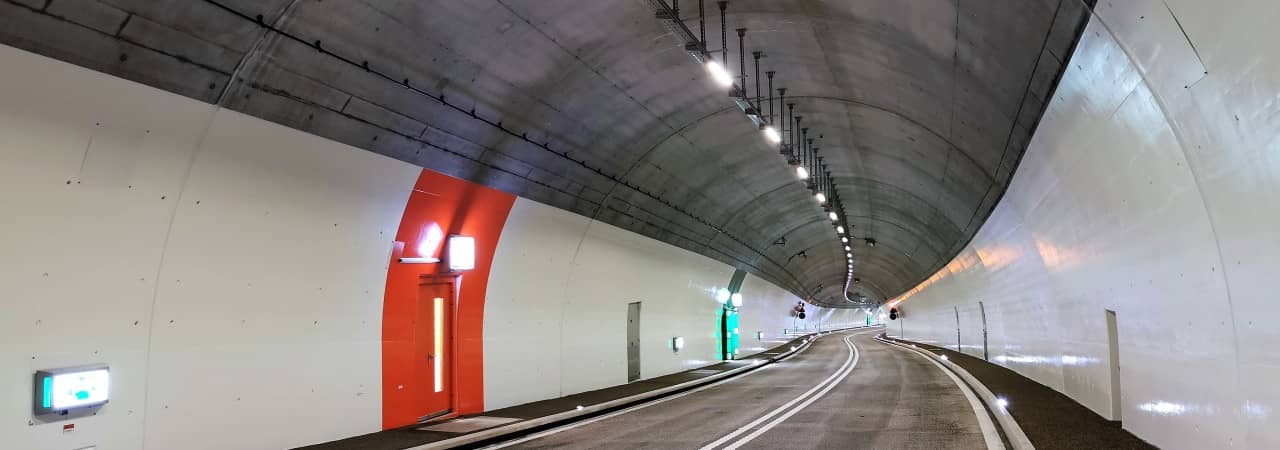

Tagbautunnel Letten
Bachtalbrücke
Velo- und Fusswegüberführung Schürmatt
Strassenbau
Kreisel Bachtal
Situation Kreisel Bachtal (© Kanton Aargau)
Kreisel Eichfeld
Situation Kreisel Eichfeld (© Kanton Aargau)
Aarauerstrasse K 124
Übersicht Aarauerstrasse K 124 (© Kanton Aargau)
Ausgleichs- und Ersatzmassnahmen
Zahlen und Fakten
Termine
Termine
Vorgang | Datum |
---|---|
Ausarbeitung Auflageprojekt | 2013/15 |
Auflageverfahren | 26. Mai bis 24. Juni 2015 |
Spatenstich | 15. September 2018 |
Archäologische Prospektionen | Oktober bis Dezember 2018 |
Baustart Hauptarbeiten Südwestumfahrung | 4. März 2019 |
Eröffnung Rad- und Gehwegüberführung Schürmatt | 13. Dezember 2019 |
Eröffnung Tagbautunnel Letten | September 2021 |
Fertigstellung Südwestumfahrung Sins | Voraussichtlich Herbst 2022 |
Kosten
Kosten
Kostenstelle | Total in Mio. Franken |
---|---|
Allgemeines | 9,0 |
Bachtalbrücke | 3,6 |
Tagbautunnel Letten | 51,5 |
Velo- und Fusswegüberführung Schürmatt | 0,9 |
Trassee Süd, Kreisel Bachtal und Eichfeld | 9,0 |
Elektromechanik und Verkehrstechnik | 7,7 |
Aarauerstrasse K 124 | 2,5 |
Total Kostenvoranschlag | 84,2 |
Kreditrisiko 5 Prozent | 4,2 |
Grosskredit inklusive Kreditrisiko | 88,4 |
